主動防護網施工技術要求

您的當前位置: 首 頁 >> 新聞資訊 >> 公司資訊

主動防護網施工技術要求

發布日期:2017-04-21 作者: 點擊:

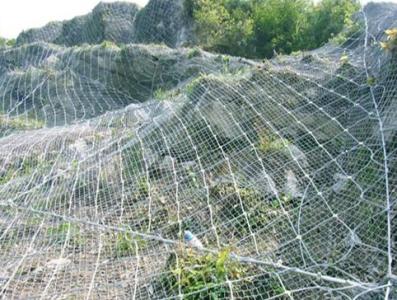

   貴陽主動防護網



平安城市扁平化指揮調度解決方案 看防盜報警系統誤報分析與故障維修  2016智慧安防項目接洽會
2016智慧安防項目接洽會 SNS主動防護網防護施工過程中,首先由搭建和拆除施工平臺施工隊清理坡面浮土、危石,搭建整體施工平臺,然后由錨桿施工隊自上而下施工錨桿,待施工出兩排錨桿后,再由SNS主動防護網制安施工隊自上而下安裝防護網.每層施工結束后,由搭建和拆除施工平臺施工隊拆除施工平臺,整個坡面自上而下依次進行施工。

施工總平面布置原則

(1)結合本工程的地理位置及施工特點,在滿足正常施工生產的前提下,安全、合理、經濟、整潔、文明地布置生產、生活場地。

(2)生產作業區與辦公生活區分開,科學布局,創造良好的生產、生活環境。

(3)盡可能地少占或不占耕地,最大限度地減少破壞生態環境的因素。

(4)駐地滿足基本的交通的便利,生產、生活、通訊設施齊全要求。

A鉆孔施工的技術安全要求

一、技術要求

1、嚴格按照工程師放線位置鉆孔施工;

2、打孔前,應在孔眼位置處鑿一深度不小于錨桿外露環套長度的凹坑,一般口徑20cm,深15cm;

3、主動防護網采用1.0m、2m、3m鉆桿施工,邊坡防護網不能一次采用3m鉆桿,嚴防卡鉆、斷桿現象;

4、如鉆孔位置處于松散巖層,必須通知工程師或主管人員,重新確定鉆孔位置,不能隨意施工;

5、保證主動防護網鉆孔深度達到3.2m且鉆也已完畢后,必須進行清孔處理。

二、安全要求

1、施工時必須安全帽、安全帶。

2、嚴禁酒后疲勞施工。

3、嚴格按照機械操作程序施工。

B灌注施工的技術安全要求

一、技術要求

1、灌注前必須清孔,如有碎石渣等必須清除干凈。

2、檢查孔深是否滿足設計要求(2m、3m)。

3、水泥沙漿嚴格按照1:1配合比拌制水泥,采用425號普通硅酸鹽水泥。

4、要求灌注密實,邊搗固邊灌注。

5、灌注后三天內,嚴禁進行下一道工序且不受外力作用。

二、安全要求

1、張拉前必須復核灌注日期,是否達到三天后凝固期,以確保沙漿強度。

2、嚴格按照監理工程師指定的張拉位置進行張拉。

3、檢查張拉設備是否完好。

4、張拉時強度必須達到且超荷2%為準。
